安装过程
普莱姆斯(Primus Line ®)是一种非开挖修复压力管道的技术。这意味着,不再需要长达数百米或数公里的管沟开挖。
对于压力管道的修复,起点和终点两个基坑或充分利用现有的阀门井就可以。在此了解普莱姆斯(Primus Line®)系统如何进行压力管道的非开挖修复。
施工准备

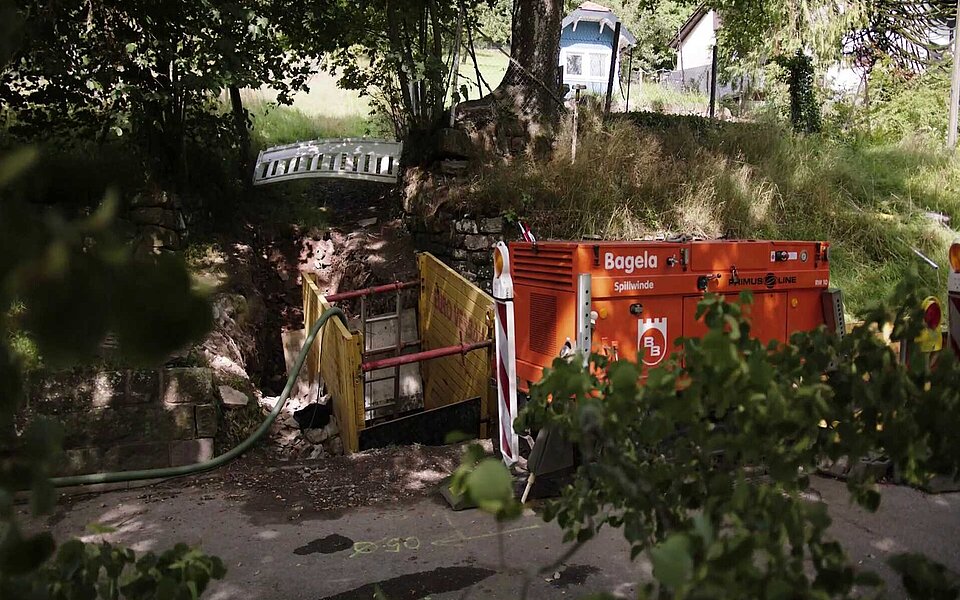

工作坑的设置
设置小型工作坑或利用现有的阀门井,这就是安装Primus Line®所需的安装空间。
每个修复段只需要两个坑。如有必要,例如在三通处可以增加中间坑。
穿绳器放置在起点和终点坑处,为下一步的拖管做准备。
关断管道
在开始施工之前,必须按照相关规定和标准关断管道。 是否安装临时旁通,由管道运营单位决定。
主管的检测
沉积物在旧管道中并不罕见。清楚地了解修复段管道的状况对于成功安装普莱姆斯(Primus Line®)是非常重要的。

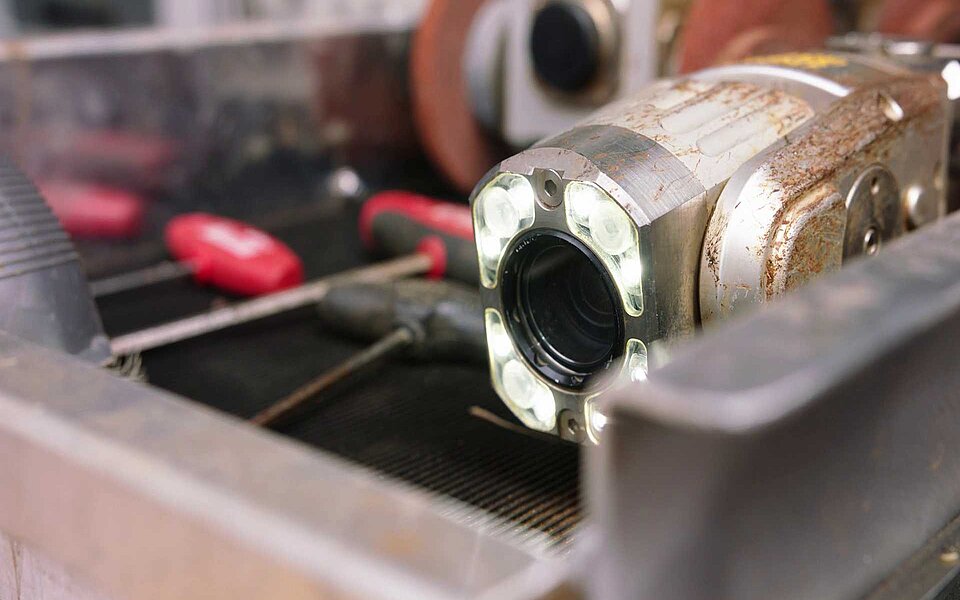

带有高分辨率摄像机和大幅度检测范围的视觉检测系统不仅可以记录管道内部的详细情况,对于精确地准备管道清洗措施也是必不可少的一步。检测设备也负责将导 向绳拖入管中,以将其固定在起点和终点坑处的绞车上。
主管的清理
使用金属刮刀和橡胶刮片机械处理被证明可以有效地清理管道上的沉积物和散落的杂物。
主管预处理后就能形成了一个安装柔性管的自由通径。
安装
柔性管的安装
拉头的组装
在安装时,柔性管上需先安装一个拉头,该拉头的设计拉力高达10吨。它与绞车钢绳之间设置万向节,目的是防止柔性管在从起点到终点的拖管过程中发生扭转。
安装

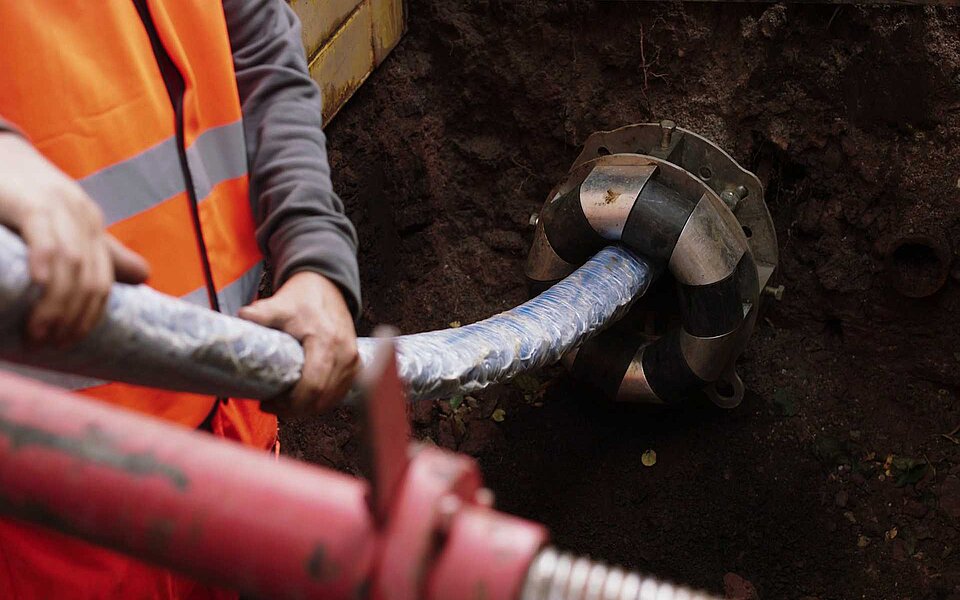

柔性管是工厂预先折叠的,普莱姆斯(Primus Line®)柔性管是根据主管公称直径对应安装,或缩径安装。
固定胶带使柔性管保持U形,直到柔性管内打压至0.5公斤膨胀变成圆形。
专用接头的组装
普莱姆斯的专用接头由一个外套管和一个内套筒组成。它的安装是通过液压机构(千斤顶)将内套筒推入外套管中,从而形成一个防拉脱结构的整体。带法兰或焊接 端头的解决方案可实现其与主管道的力配合连接。

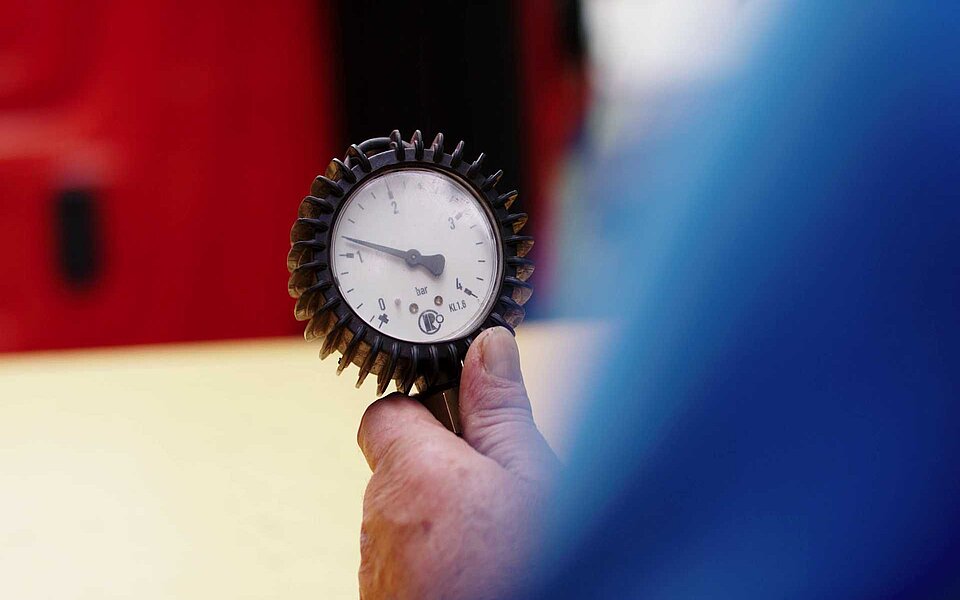

压力测试
根据相关规定和标准进行压力测试,确保使用普莱姆斯(Primus Line®)修复管道的可靠性。特别是其密封性能。如果是修复供水系统,柔性管测试打压后还需要进行消毒。
管道修复后的系统恢复
短管对接
为了使修复后管道能够恢复投入使用,需要安装定制短管和配件将修复后的管道与压力管道管网重新连接。
综合性文件
整个安装过程都有详细的文件:从主管检测到压力测试。
